当前位置:南房网/区域/下中坝 更新时间:2023-07-14 11:17:32
高坪 下中坝
Gao Ping Xia Zhong Ba

地理区位

传统意义上的“下中坝”通常指高坪方向白塔嘉陵江大桥往南的江滩附近土地,随着区域持续开发,下中坝如今的范围已进一步扩展,大致为西临嘉陵江,北接白塔公园,南接都京片区,东临鹤鸣山。

规划布局

下中坝规划总用地规模6.7平方公里,将形成滨江休闲娱乐文化带、通江主题消费目的地轴带、滨河景观活力带、会议会展办公核心和南部低碳生态文化主题社区的功能布局。

区域变迁

十年前站在西岸眺望下中坝,看到的还是一幅原始的画面:小堆头山丘起伏,偶有几户人家,旧式渔船停泊在岸边。

下中坝开发大幕于2009年底开启,前期主要为完善区域基础设施,高都路、琴台路、瑶池路、星河路、下中坝大桥陆续开建。2011年6月,下中坝四条干道通车,区域骨架初步划定。2011年10月到2012年4月,万科、春风、恒河等5家房企陆续入驻,下中坝楼市建设渐趋火热,2012年12月下中坝大桥建成通车之时,区域已经呈现出一派崭新的气象。2013年6月,明宇集团进驻下中坝,计划打造含220米城市地标的商业综合体明宇广场,区域建设进入快车道。

如今的下中坝,一座座高楼拔地而起,“三纵四横”的路网体系已经成型,并通过下中坝嘉陵江大桥、都京港嘉陵江大桥等,与顺庆、嘉陵实现了完美对接。一座以商务、金融、文化及生活居住为主的综合性功能区大气呈现,

金融中心

2017年7月,川东北金融中心由北部新城调整至下中坝,区域发展由此翻开崭新篇章。川东北区域金融中心范围为东至鹤鸣路,南至万科,西至嘉陵江,北至钻石广场,总用地规模约1320亩。按建设规划,在2021年川东北金融中心入驻金融及类金融机构将达100家以上,成为川东北城市群金融集聚、金融创新、金融服务的平台,为落户南充乃至川东北的企业提供金融“一站式”服务,成为集金融服务、会议中心、商务办公、商业购物、休闲娱乐为一体的城市中央商务区。

推荐

Recommendation

自拍

Photo Gallery
街景
地标

大事记

Memorabilia
2024
4月
嘉陵江博物馆有望选址下中坝片区,该博物馆造型独特、气势不凡,颜值非常高,建好后相信将会是南充又一处地标建筑。查看详情
1月
下中坝嘉陵江大桥将新增5处桥下运动空间,包含2个篮球场、2个羽毛球场以及1个足球场。
2023
12月

位于下中坝金融广场的“嘉陵江文化旅游度假区裸眼3D宣传大屏”基本建成,日前已开始亮屏测试,预计12月底全面竣工。查看详情
7月

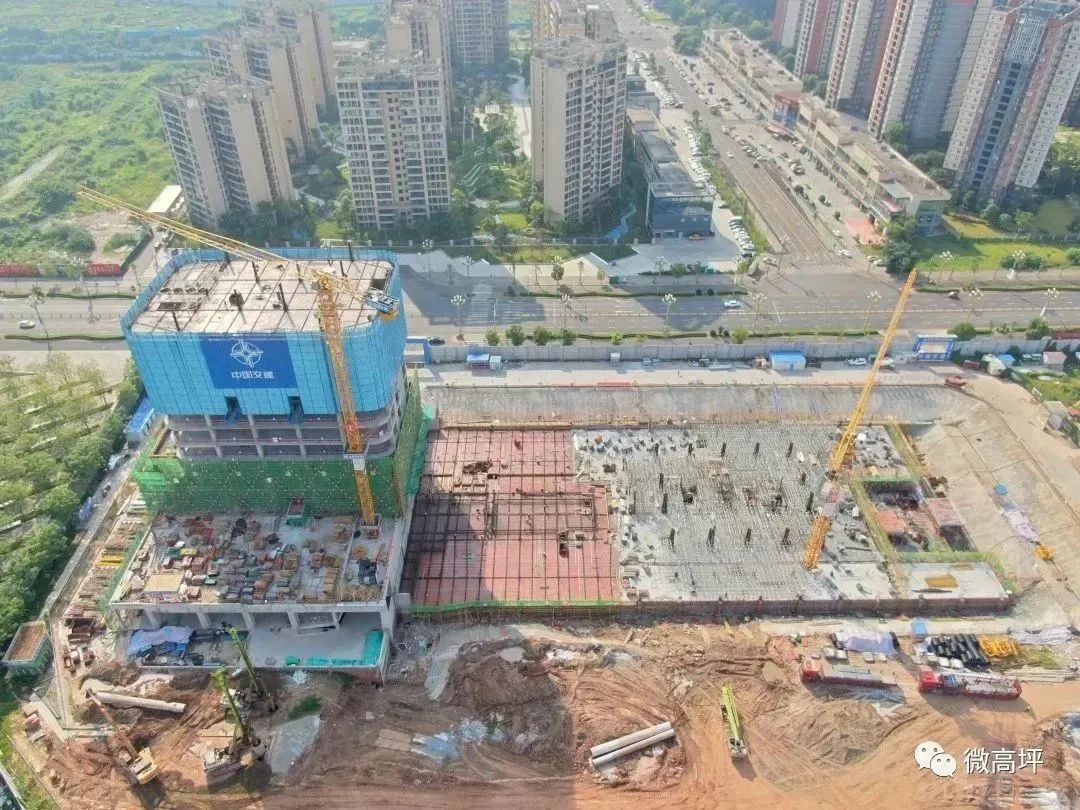

金融中心二期1号楼已经完成地上主体结构9层施工,2号楼已经完成地下三层主体结构施工,商墅区域工程桩完成70%。
5月
川东北金融中心二期正在进行1号楼的主体施工和2号楼的基础施工,计划今年底实现1号楼17层完工。
4月

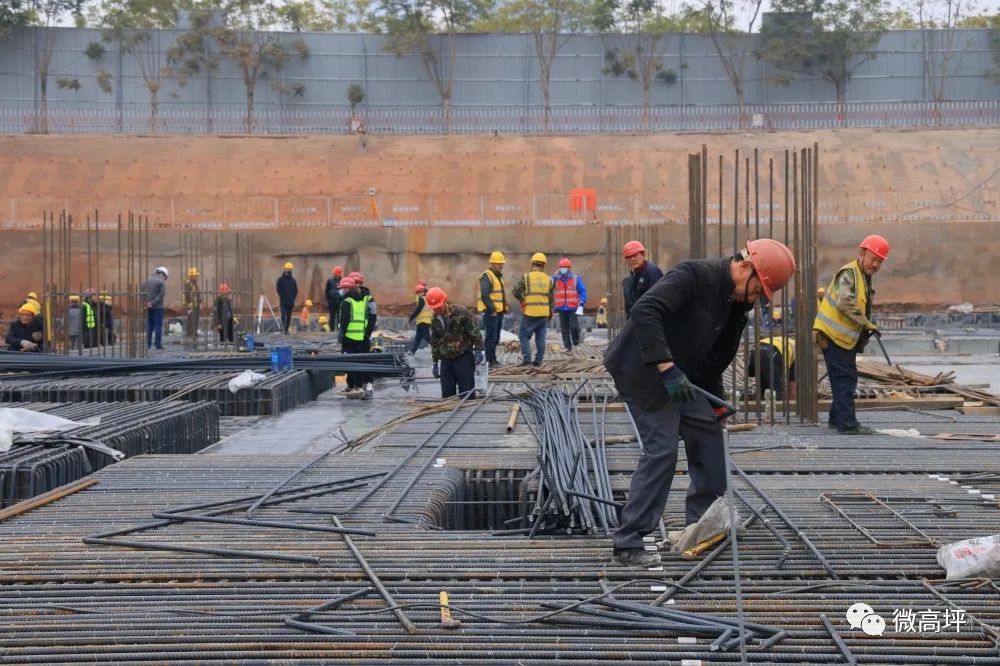

川东北金融中心二期加快建设,1号楼主楼及东侧、北侧附楼完成负二层砼浇筑,西侧附楼完成负三层砼浇筑;2号楼主楼设计345根工程桩已完成300根。
1月
高坪万达广场盛大开业。
1月
南充川东北金融中心二期最新进度,即将进行地下室主体施工。查看详情
2022
12月
金融中心保利MALL停业,商场交由万达商管进行运营管理。金融中心保利Mall于2019年12月开业,是下中坝首个大型购物中心。
12月
上河湾农贸市场预计12月27日正式开业。查看详情
12月
金融中心万达广场将延期至2023年1月17日开业。
11月
川东北金融中心二期加紧建设,将力争在年底完成二期项目1、2号楼及1、2号楼组团商业地下室底板浇筑。根据施工进度安排,二期项目整体将于2025年竣工投用。查看详情
10月
高坪万达广场已完成项目总进度的70%,力争在12月初竣工验收。查看详情
9月
金融中心二期最新效果图曝光:1栋183米+4栋120米。查看详情
9月
高坪万达广场正在进行结构加固、膜结构工程和商铺的二次砌筑以及机电暖通安装工程,目前已完成总工程量的60%,预计11月底全部完工。
8月
万达广场将新增3d裸眼屏幕。
7月
金融中心二期设计图改变,多处细节修改。
7月
四川国际旅游节在7月28-29号在高坪举办。
7月

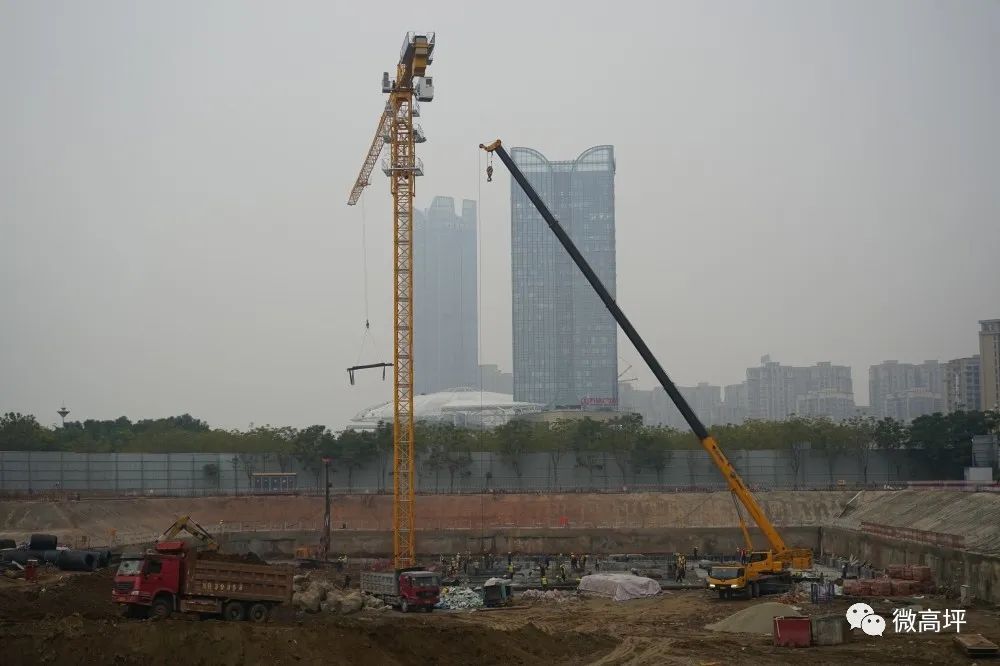

金融中心二期土方石开挖。
6月
高坪旅游驿站建成,该项目在G75兰海高速高坪出站口旁,可以说是外来游客到高坪的第一站。
6月
位于高坪区金融中心的万达广场项目现正在施工改造,同时项目招商也已经启动,据项目宣传海报,开业时间定在今年12月24日。
5月
万达广场正式打围施工,预计年底完成,有望在圣诞节或者元旦节亮相。查看详情
3月

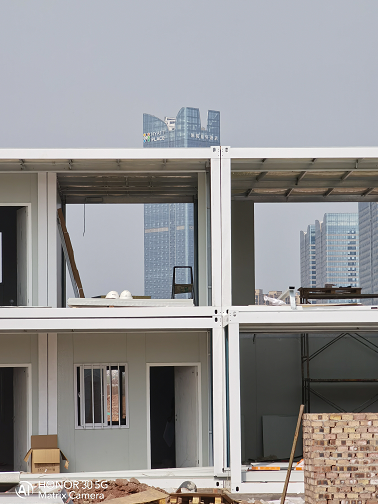

金融中心二期计划工期1675天,工地板房已经搭建完成,一切工作都在有序地推进中。
2月
位于高都路与圆通巷相交路口的新能源充电站投入使用。
2021
12月

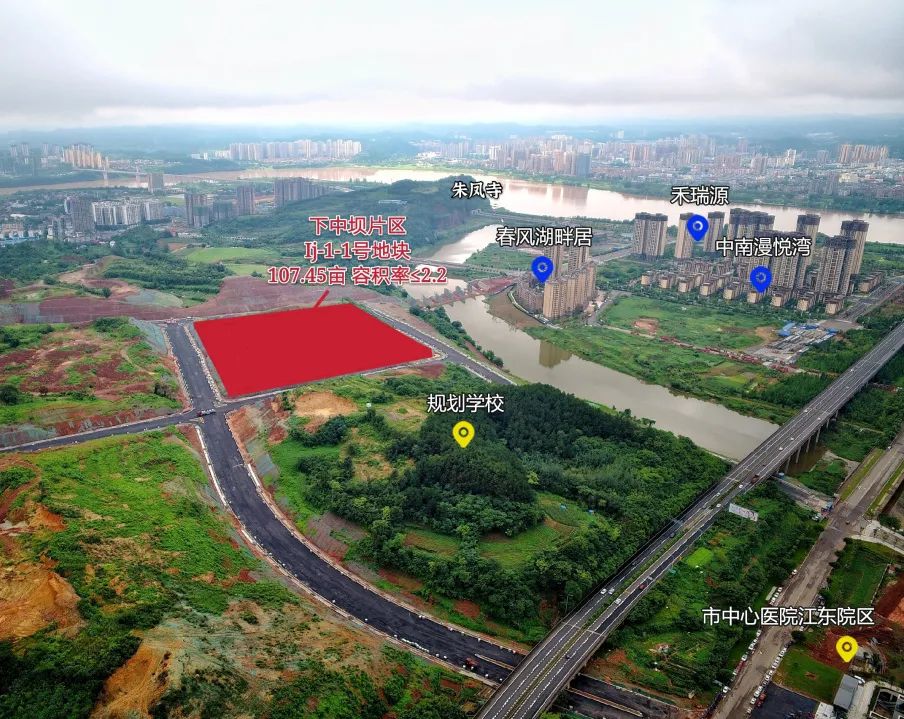

下中坝片区新规划一所中小学,位于东湖公园东侧。
11月
据南充公共资源交易中心的最新招标公告,川东北金融中心二期最高主楼高度约190米,其余4栋主楼约100米。
11月
白塔中学下中坝校区西南侧闲置的17亩土地将被调整为中小学用地,作为白塔中学下中坝校区扩建用地使用。
10月
东湖大桥已完成项目总进度的90%,当前正在进行路灯、交安设施安装和东湖大桥箱梁吊装,预计11月底道路全面建成,12月底将全线通车。
8月
都京街道庙儿嘴片区路网工程中的东湖大桥已完成总工程量的75%,桩基、承台、台身及墩身、台帽建设已完工,正在进行箱梁施工。
8月
都京街道庙儿嘴片区路网工程中的东湖路目前已完成路基雨污水管道及检查井建设,人行道铺装完成70%,全段施工已进入尾声。
8月
市中心医院江东院区项目已完成总进度的90%,目前正在进行收边收口、设备安装等工作,预计今年10月正式开诊。
7月
市中心医院江东院区二次结构和外墙施工已完成,机电、内部装饰、大型医学设备正在安装,院区绿化和清扫同步进行,今年将正式开诊。
7月
都京街道庙儿嘴片区路网工程正进行边坡支护、人行道铺装等作业,预计9月底通车,桥梁建设加速进行,预计9月底完成主体工程。
7月
东湖幼儿园即将开建,占地面积约10亩,计划新建约7000平方米园舍及其他户外活动场地,预计设置学位360个。
7月
南充市中心医院江东院区目前二次结构和外墙施工已全部完成,机电安装、内部装饰,相关医疗设备安装正有序进行。
6月
都京街道庙儿嘴片区路网工程新建的4条道路正在进行沥青油面铺设,下一步将进行人行道铺装等附属工程,预计九月底实现通车。
6月
下中坝跨东湖大桥已完成桥墩及承台施工,正在进行盖梁施工,预计九月底完成主体工程,大桥建成后将连接下中坝片区和进港大道。
6月
南充市中心医院江东院区9栋主体结构施工全部完成,目前已完成总进度的90%,预计今年10月1日就能全面交付。
6月
位于南充市高坪区永丰路三段的安汉幼儿园,主体工程已基本完成。
4月
历时两个多月,下中坝片区琴台路农贸市场成功封顶,高都路农贸市场也将本月内封顶,两座农贸市场都预计今年7月建成。
4月
庙儿嘴片区路网改造工程,目前道路路基已全部完成,管沟建设完成95%,桥梁建设完成40%左右,预计今年10月完成项目建设。
3月
市中心医院江东院区主体工程及二次结构和外墙装饰施工均已完成,正在进行机电安装、内部装饰工程等施工,计划于今年10月正式投入使用。
3月
庙儿嘴片区路网工程新建东湖1路至东湖4路,目前四条道路路基、排水已基本完成电力、通信管道分别完成80%、40%,预计今年十月完工。
3月

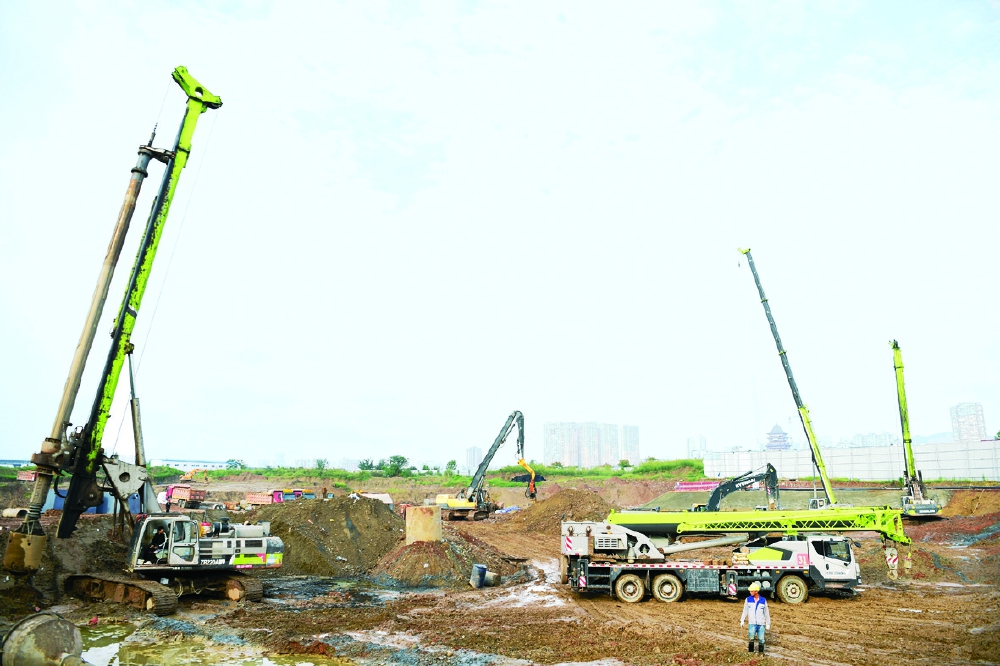

都京街道庙儿嘴片区路网工程跨湖大桥,目前正在进行桥梁的桩基和承台施工,预计5月完成桥墩及台身的建设,8月完成梁板安装。
3月
高坪三小迁建项目总投资7000万元,建筑面积约1.8万平方米,目前已完成总工程量的95%,今年九月将正式开始招生。
2月
金融广场二期规划面积近8万㎡,是围绕金融主题打造的市政广场,现已正式亮相,进一步完善了川东北金融中心配套。
2月
缤纷水岸二期项目占地500亩,园区共划分为休闲游憩、儿童娱乐、自然艺术、生态环境、沿路景观五大功能区,现已正式亮相。
2月
位于下中坝的缤纷水岸湿地公园二期正式开园。
1月
南充市中心医院江东院区项目南、北两个广场的硬化铺装已经完成,地下停车场的场平已经完成50%,停机坪已经完成建设。
1月
缤纷水岸二期项目南倚朱凤山、北靠沪蓉高速,占地500亩,于2020年8月开工建设,项目已经进入收官收口阶段,即将向市民开放。
1月
琴台路农贸市场位于琴台路与河东路交汇处,占地约4亩,总建筑面积约5100平方米,预计2021年7月就该项目呈现。
1月
高都路农贸市场位于高都路三段与滨湖西路四段交叉口,占地约3亩,总建筑面积约4500平方米,预计2021年7月该项目呈现。
1月
金融广场二期项目现正在进行人行道铺装与绿化等工作,该项目已完成超过95%的工程量,预计一月中旬亮相。
1月
位于高都路三段横跨东湖的东湖大桥正式通车。
2020
12月
都京街道庙儿嘴片区路网工程目前土石开挖任务全部完成,现正进行路基减平、修整路边及管道回填、桩基施工作业,预计2022年完工。
12月
印象嘉陵江缤纷水岸湿地公园二期项目目前正进行铺设园内地砖、公厕内装等作业,已完成总工程量的80%,预计在2021年春节前夕亮相。
12月
跨东湖桥梁——高都路三段桥已基本建成,正给桥梁安装防护栏,下一步将开始铺设沥青混凝土层, 预计在2021年元旦节前通车。
12月
缤纷水岸湿地公园二期已完成总工程量的80%,目前正在进行花卉栽植,以及广场花岗石、小曲道路烧结砖铺装。
12月
高坪三小迁扩建工程接近尾声,项目主体已经全部完成,已完成总工程量的90%,预计今年年底竣工验收,明年下半年投入使用。
12月
这座横跨东湖的新建桥梁——高都路三段的车行桥梁,桥面已经贯通,目前正在进行桥面装饰和人行道花岗石铺贴,现已完成95%施工内容。
12月
南充市中心医院江东院区项目正在进行管网施工、水井施工、陶瓷薄板的贴装等室外总平和内部装饰工作,目前已完成总工程量的85%。
11月
高坪园林式停车场——临溪西路邮票绿地项目正式开工,预计元旦前就将完美亮相。项目建设面积约9000㎡,将新建停车位43个。
11月
市中心医院下中坝院区住院楼、附属楼、科研楼、门诊医技楼均已完成外装饰,内装饰也完成了40%。目前,项目已完成总工程量的85%。
11月
万科农贸市场总建筑面积为4474平方米,琴台路农贸市场总建筑面积为5100平方米,预计明年8月建成。
11月
目前,都京街道庙儿嘴片区路网工程跨湖桥桥梁下部构造已完成,正在进行上部钢箱梁架设工作,预计2022年完工。
11月
高都路三段桥共为五跨的桥梁已经架设四跨,已安装32片预制箱梁,多根桥墩已完成浇筑,将在2021年元旦前完工。
10月
下中坝跨东湖桥桥梁下部结构施工基本完成,共为五跨的桥梁已经架设两跨、共计16片预制箱梁。整座桥梁将在2021年元旦前完工。
10月
主体结构施工全部完成,正在进行内部装修……南充市中心医院下中坝院区已经进入竣工倒计时,预计来年3月就将基本完工。
10月
琴台路农贸市场预完成支护工程旋喷桩:3500根支护灌注桩完成,监江路农贸市场预完成支护工程旋喷桩:2100根完成冠梁混凝土浇筑。
10月
下中坝农贸市场农贸市场项目技术负责人何光岳介绍:“我们于6月中旬进场,8月21日电通至今,完成旋喷桩约2万米。”
10月
南充凯悦嘉轩酒店于2019年正式入驻川东北金融中心一号楼,全面建成后预计可同时吸纳约1000人入住。预计于2021年春季开业运营。
10月
市中心医院下中坝院区项目目前已经完成了总工程量的67%,九栋楼的二次结构及内外墙抹灰完成了大约90%,预计明年二月份完成施工。
10月
都京街道庙儿嘴片区路网工程,项目现场一派繁忙。目前,施工方机械和工人已全部进场,项目已完成土方开挖15万方。
10月
下中坝片区东湖的高都路三段桥桥梁下部结构施工已进入尾声,即将开始进行上部结构施工,整座桥梁将在2021年元旦节前完工。
10月
高都路三段桥多根桥墩已完成浇筑。据介绍,这座桥梁下部结构施工已进入尾声,将开始进行上部结构施工,整座桥梁将在明年元旦节前完工。
9月
高坪三小迁扩建项目,两栋教学楼及地下室主体工程已完成,正在进行附属设施施工,已完成总工程量的80%,预计明年春季投入使用。
9月
缤纷水岸湿地公园二期正式开建,项目现场蓝色挡墙上正在加装仿真绿布,1.6公里的打围已经完成,整个项目预计今年年底靓丽呈现。
8月
下中坝新建高都路农贸市场占地约3亩,总建筑面积约4500平方米,目前上部土方完成,正进行基础工程施工,预计2021年3月投入使用。
8月
新建琴台路农贸市场占地约4亩,目前已经打围,琴台路农贸市场已完成临建搭设,下一步将进行基础工程施工,预计明年3月投用。
7月
川东北金融中心一期项目总进度完成80%以上,2号楼、3号楼、4号楼、5号楼、6号楼、7号楼全部投用,剩余工程将在明年春节前竣工。
7月
下中坝城中村改造还房配套基础设施建设项目正在进行鹤鸣路改造道路原路面破除,待天气转晴将进行1、2号新建道路路基和人行道施工。
6月
金融商业街分项目可望年底开街。目前,项目内部装修、装饰工作已基本完工,外侧连接桥修建已进入尾声,整个项目进入竣工倒计时。
6月
市中心医院下中坝院区目前医院主体结构施工已全部完成,5号楼、6号楼的外墙装修工作进入扫尾,住院楼、门诊医技楼外装施工全面展开。
6月
高坪18万㎡的美食城位于高坪黄金区域下中坝核心商圈川东北金融中心正对面。目前整个项目已完成总工程量的50%,预计2023年投用。
5月
南充市中心医院江东院区,编制床位1500张,按三级甲等综合医院标准设计,预计今年年底,这个南充最大的单体民生项目就将靓丽呈现。
5月
缤纷水岸湿地公园是“印象嘉陵江”组成部分,二期项目共分为休闲游憩、儿童娱乐、自然艺术、生态环境、沿路景观五大功能区。
5月
《高坪区嘉陵江缤纷水岸湿地公园(二期)景观设计方案》在市六届30次规委会上审议并原则通过。
5月
《高坪区嘉陵江缤纷水岸湿地公园(二期)景观设计方案》已在市六届30次规委会上审议并原则通过,即将开建!
5月
金融中心商业内街项目施工已进入收尾阶段,预计明年元旦开街。明宇地下停车库及人防工程主体已经全部完工。
4月
川东北金融中心商业内街已经完成部分招商,预计2021年元旦即可实现开街。明宇地下停车库及人防工程主体已全部完工, 预计7月收尾。
4月
保利Mall今年共入驻177家商户,目前已复业161家,复业占比91%。陈多平希望加强市场营销,全面提升项目人气和商机。
4月
吃、喝、玩、乐、游、购一体的商业风情步行街——金融中心商业内街已经达到开街条件,现已经完成部分招商,预计元旦开街。
4月
明宇地下停车库及人防工程设计有600余个停车位,主体已经全部完工,目前正进行专业施工和内部装饰,预计今年七月收尾。
4月
川东北金融中心1号楼引进的全球知名五星级酒店“凯悦嘉轩”,目前正进行EPC招标,预计于2020年底完成装修,春节试营业。
4月
高坪都京丝绸文化产业园园区内各企业生产车间呈现出忙碌的生产场景。企业在做好疫情防控的基础上,有序复工复产,赶制国内外订单。
4月
高坪区委副书记、区长陈多平审核《南充市金融中心二期概念方案》、《缤纷水岸湿地公园(二期)景观方案》和《鹤鸣大道立面改造设计方案》。
3月
中心医院江东院区第一、第二、第三住院楼和门诊医技楼、 急诊楼、科研学术楼主体结构已封顶,整个项目预计今年底竣工。
1月
1月9日起,5路公交线进行优化延伸,将连通华凤与下中坝川东北金融中心,该线路将配置新能源车11台承担营运任务。
1月
都京港嘉陵江大桥(七桥)试通车,下中坝、都京、文峰三大片区实现快速互联互通。
2019
12月
川东北金融中心运营仪式于12月12日举行,60余家区域内金融及类金融机构签约入驻,这为南充经济发展提供了新的活力和强劲支撑。
12月
南充大型商业综合体保利mall盛大开业!南充商业迎来新标杆,汇聚吃喝玩乐逛为一体,成为南充人的又一网红打卡新高地。
12月
川东北金融中心大型商业项目保利mall开业,项目拥有12万㎡的商业体量,涵盖六大业态数百个品牌。
12月
在下中坝嘉陵江大桥有一自然景观,大批候鸟越冬齐聚此地,连续多年来此“做客”,次年3月才陆续离去,为广大市民带来绝佳的观鸟季。
11月
中心医院江东院区第一住院大楼主体结构正式封顶。
11月
中心医院江东院区第一住院大楼主体结构正式封顶,预计2020年全面建成,届时将有效缓解高坪就医压力,完善下中坝综合服务功能。
10月
都京工业园挂出Ab-1-2、Ac-1-2号地块,该地块由两宗土地组成,总面积约为164亩,将于11月14日进行拍卖。
10月
金融广场二期市政广场及人防工程项目最新进度,目前正在抓紧打桩施工中,旁边的土坡也有正在进行场平工作,预计元旦前将全面建成。
9月
今日上午,保利MALL·南充开业倒计时100天誓师大会,在项目外广场成功举行,数百人齐聚现场,共同见证这一重要时刻。
8月
市中心医院江东院区部分大楼已建至4-5层,地下室防水卷材、结构底板工程完成95%,地下室结构完成50%,停机坪、停机库房已建成。
8月
明宇广场地下车库及人防工程是金融中心的配套项目,于6月初进场施工,预计8月底完成桩基工程,目前已经完成整个工程的69%。
8月
目前,金融广场除一号楼外立面还在进行收尾工作外,其余楼栋已全部呈现。其中,商业金街的工区装修正在有序进行。
7月
中心医院下中坝院区的工程进度还是比较快,这是由中建一局和中心医院强强联手的标志性工程,期待早日完美呈现。
7月
金融中心二期地块,挖掘机冒雨进行着场平施工。这是一个可喜的现象,是不是意味着二期即将启动?大家不妨拭目以待。
7月
目前,金融广场外的市政广场及人防工程项目已经进入了施工阶段,正在进行场地平整工作,预计今年将全面竣工建成。
6月
市中心医院江东院区停机坪、停机库房已建成,正在进行主体结构工程建设,预计年底完成主体工程,2020年底全面完工。
6月
2019年6月13日,保利MALL·南充商户装修仪式于高坪金融广场顺利举办,标志着保利MALL·南充开业筹备工作进入新阶段。
6月
春风湖畔居由4栋8F电梯洋房、4栋18F小高层和2栋26F高层组成,至2018年6月亮相以来,短短一年的时间,所有楼栋已全线封顶。
5月
金融中心酒店启动招商,目前计划招引万豪、凯悦、希尔顿、雅高、洲际、凯宾斯基等国际酒店集团旗下五星酒店品牌。
5月
市中心医院江东院区建设项目是下中坝新区的重要配套工程,目前,已完成垫层浇筑90%的工程量、地下结构25%的工程量。
5月
目前,川东北金融中心项目一期5栋楼宇主体工程基本建成,其中4栋已交付使用,正在进行保利购物中心、商业内街室内机电安装和内部装修。
4月
为提高全体施工人员与安保人员的消防意识,增强对火灾扑救工作的组织能力和处理能力,金融广场举行了项目安全消防演练。
4月
川东北金融中心,220米城市地标建筑,预计2019年7月全面完成建设,商业内街将在7月试运营,保利商业预计10月试营业。
4月
川东北金融中心截至3月底,已有四川天府银行等51家金融及类金融机构签约入驻,保利商业、万达影城等180余家商业机构正式签约。
3月
多家中省媒体共同参观高坪区“印象嘉陵江”湿地公园、嘉陵区黄金江岸项目、高坪区江东音乐喷泉、南湖灯光秀。
3月
400余名政协委员先后前往“印象嘉陵江”湿地公园、嘉陵区黄金江岸项目、江东音乐喷泉、南湖灯光秀视察。
3月
高坪99个重大项目按下“快进键”,川东北金融中心建设工程一期5栋楼宇主体工程基本建成, 其中4栋已交付使用。
2月
位于春风紫金港旁的新高坪一小主体建成,将于2019年秋季正式投用。
2月
下中坝湿地公园江岸广场计划塑造26米高、宽4米的嘉陵江女神雕塑,建成后将成为南充印象嘉陵江一道靓丽的旅游风景线。
2月
位于春风紫金港旁的新高坪一小目前主体已经建成,将于2019年秋季正式投用。学校占地39亩,可提供学额3300多个。
2月
上河城加推新品12号楼,房源共计160余套,面积约110-130平米,楼栋总层高20楼,并且为两梯四户布局。
1月
南充保利MALL开始招聘,项目包含六大主题业态,拥有4000余个停车位,目前,人人乐超市、万达影院、迪卡侬运动城已经入驻。
1月
位于高坪区下中坝的“印象嘉陵江”缤纷水岸湿地公园于2017年10月开工至今已基本完工,还剩一些扫尾工作仍在继续。
1月
因项目施工,白塔路从高都路口至河东街路口将进行交通管制,仅允许单向通行,持续时间至2019年2月2日。
1月
“印象嘉陵江”缤纷水岸湿地公园完工,项目占地1035亩。
2018
12月
金融广场土石方工程全部完成,给排水管道全部完成,强弱电预埋主管道安装全部完成,预计2019年1月25日前将全部完成主体工程。
12月
川东北金融中心建设火热,计划今年12月底前完成220米高的地标建筑玻璃幕墙安装、5栋楼宇灯光秀和97亩土地招拍挂工作。
11月
目前,都京港嘉陵江大桥的大桥路灯、桥面伸缩缝已安装完毕,电缆铺设和调试工作即将完成,预计今年11月份达到通车条件。
11月
金融中心48万平方米核心引领区基本建成,上百家企业入驻。
11月
金融中心首批建设的48万平方米核心引领区基本建成,已有金融、类金融机构25户及各类商业和工商企业123家正式入驻。
10月
中心医院下中坝院区正式开建,项目位于高坪区都京街道,占地216亩。
10月
中心医院下中坝院区正式开建,建成后将是下中坝片区的重要配套工程,也是南充市最大的公共建筑,预计将在2021年竣工。
9月
禾瑞源销售中心正式开放,项目采用新亚洲建筑风格,是当下市面上较为流行的一种风格。售楼部内有多种能彰显中华民族文化底蕴的摆设。
8月
上河城正式蓄客。该项目总建筑面积超过60万平米,规划住宅与商业各占一半,纯商体量或将超过30万平米。预计9月排号,10月开盘。
7月
川东北金融中心招商推介大会暨集中签约仪式隆重举行,市委书记宋朝华出席仪式并上台见证签约,签约仪式由王美如副市长主持。
6月
新开28路公交车,线路走向为西山风景区至都京工业园,运营时间为夏季6时至21时40分、冬季6时30分至21时10分。
6月
禾瑞源在东方花园酒店举行项目产品发布会,项目主打江景、低密,两梯两户、两梯四户的产品设计在目前的南充市场具有一定竞争优势。
5月
在经历了数年的等待之后,金融广场地标酒店顺利封顶,总高207.8米,含吊顶共计44层,这也是南充首座超过“200+”的超高层建筑。
5月
金融广场220米地标封顶,这是南充首座封顶的“200+”高楼。
5月
春风地产下中坝新作湖畔居虽未面市,但已吸引了众多购房者关注,项目现正如火如荼建设中,销售中心主体已成型,预计近期将亮相。
4月
金融广场207米超高层地标酒店主体结构建至第40层,总共43层; 2号楼保利Mall购物中心,完成东立面幕墙,西立面幕墙完成50。
4月
禾瑞源正式动工,项目占地67.6亩,总建面14万平米,由8栋观景高层按半围合排布,销售中心预计5月亮相。
3月
中南·漫悦湾开盘,该项目占地约145亩,是中南置地继中南世纪城后在南充打造的第二个改善人居大盘。
2月
禾瑞源位于嘉陵江东岸的临时接待中心正式亮相,该项目占地67.6亩,总建面14万平米,由8栋观景高层按半围合排布。
2017
12月
印象嘉陵江缤纷水岸项目动工,建成后下中坝江岸颜值将进一步提升。
11月
下中坝出让4幅地块,分别由中南、禾瑞园、春风摘得,区域开发继续向南延伸。
9月
高坪国投入资明宇广场,项目随后更名为金融广场。
7月
川东北金融中心由顺庆区北部新城调整至下中坝片区。
3月
下中坝整体划归高坪管辖,片区内“分街道归属两城区”成为历史。
2016
5月
高都路南延线通车,下中坝与都京片区实现快速互通。
2014
12月
都京港嘉陵江大桥开建,该桥连接高坪下中坝、都京以及文峰新城,是高坪与嘉陵直连的首座跨江大桥。
1月
交投6.6亿摘得下中坝约288亩中心地块,由于是构建下中坝商业体系的重要部分,因此项目多年来一直备受关注。
2013
6月
“高楼热”背景下,明宇集团进驻下中坝,计划打造含220米城市地标的商业综合体明宇广场。
3月
《下中坝片区城市设计方案》出炉,首次详细描绘了下中坝的发展格局及未来愿景,引起广泛关注。
2月
占地270亩的上河湾曝光,这既是交投在南充的1号项目,也是其进军房地产领域的首个项目。
2012
12月
下中坝嘉陵江大桥主桥通车,下中坝片区发展开启新篇章。
7月
东湖公园开建,计划2013年底竣工,后由于各种原因一再搁置,至今仍未成型。
5月
浙江南苑控股集团签约下中坝商业综合体项目,后未能履约。
4月
曾属意西山整体改造的万科,最终选择了下中坝作为入南充头站,斥资约6.2亿拿地270余亩,后开发项目万科金润华府。
2月
江东大道延长线开建,全长3.2公里,是下中坝继高都路之后的第二条纵向干道。
2011
12月
有人认为“下中坝”名称土气、老套,不适应城市发展需要,建议对区域进行更名,引起了争议与讨论。
10月
下中坝首拍三幅地块,后打造为春风紫金港、美轮钻石广场、东方夏威夷。
8月
下中坝土地推介会在成都举行,吸引了万科、恒大、绿地等30余家房企参加。
6月
高都路、琴台路、瑶池路、星河西路通车,下中坝路网骨架初步形成。
2010
12月
东湖公园进入设计阶段,规划占地面积70余万平方米,其中水体面积达30余万平方米,水面最宽处近100米。
2月
下中坝大桥(四桥)开工,这是南充城区第四座跨江大桥,对带动下中坝整体开发具有重要意义。
2009
11月
下中坝开发建设启动,动工修建高都路、琴台路、瑶池路、星河路等四条干道。
2008
1月
下中坝控制规划出炉,计划打造集休闲、投资、商务、居住为一体的高档商务、休闲、居住中心。
免责声明:本网所刊载的所有信息、资料和图表等仅供参考,不代表或保证其正确性和时效性。本网并无购买邀约或参谋意图。涉及价格请以出卖人的表述为准;涉及参数指标、数据图表、影像图片等请以物权人取得的政府批文为准;涉及房屋销售的,不代表证明其已取得预售许可或具备法定销售条件;访问者应通过包括但不限于资料对比、综合分析、向相关机构核实等方式对信息加以确认,根据本网信息自主交易或其他行为引发的任何后果与本网无关。本网有权但无义务,改善、修订和更新内容任何部分之错误、疏忽和变化。自愿参阅、使用本网内容的人士,均视为已得悉并同意上述立场,否则谢绝参阅或使用本网内容。
